Kedvezményezett: Piliscsév Község Önkormányzata
Projekt címe: Bölcsődebővítés Piliscséven
Támogatás összege: 139 999 938 Ft
Támogatás mértéke: 100%
Projekt azonosítószáma: TOP_PLUSZ-3.3.1-21-KO1-2022-00004
Projekt helyszíne: 2519 Piliscsév, Jubileum tér 1., hrsz. 280/2
A projekt tervezett befejezési dátuma: 2025.03.28.

Piliscsév Község Önkormányzata közel 140 MFt, 100%-os finanszírozású, Európai Uniós forrásból származó támogatást nyert el a bölcsődei kapacitás bővítésére a településen.
A Piliscsévi „Aranykapu” Óvoda-bölcsőde jelenleg három óvodai és egy bölcsődei csoporttal működik. A lakosságszám növekedésével párhuzamosan a 0-3 éves korosztály létszáma is emelkedik a községben, és egyre több kisgyermekes szülő tér vissza a munka világába, így a meglévő 14 férőhely már nem elegendő a bölcsődei ellátás iránti igények kielégítésére.
A helyzet orvoslása érdekében Piliscsév Község Önkormányzata a projekt keretében a Jubileum tér 1. szám alatt található óvoda és bölcsőde épületét kívánja bővíteni, hogy egy új bölcsődei csoportot indíthasson.
A meglévő épületen végigfutó közlekedő folyosóra kapcsolódnak a fő funkciók. Ennek a közlekedő sávnak a meghosszabbításával az épület észak-nyugati sarkában lévő bölcsődei csoport mellett jön létre az új, 14 férőhelyes csoportszoba és annak kiszolgáló helyiségei. A tervezett átalakítás során az új épületrészben önálló bölcsődei bejárat készül, így biztosítva az óvodai funkciótól elválasztott bejáratot.
A támogatásból a kivitelezés mellett bútorok és játékok beszerzésére is sor kerül a bölcsőde számára. A kapcsolódó egyéb költségekkel és szolgáltatásokkal együtt a projekt teljes költségvetése majdnem140.000.000 Ft.
A projekt eredményeképpen javul a piliscséviek bölcsődei szolgáltatásokhoz való hozzáférése, további 14 kisgyermek nevelkedhet modern, minőségi környezetben egészséges testi és szellemi fejlődésének elősegítése, képességeinek kibontakoztatása érdekében.

A projekt főbb mérföldkövei:
1. 2022 márciusában aláírta az Önkormányzat a Támogatási Szerződést.

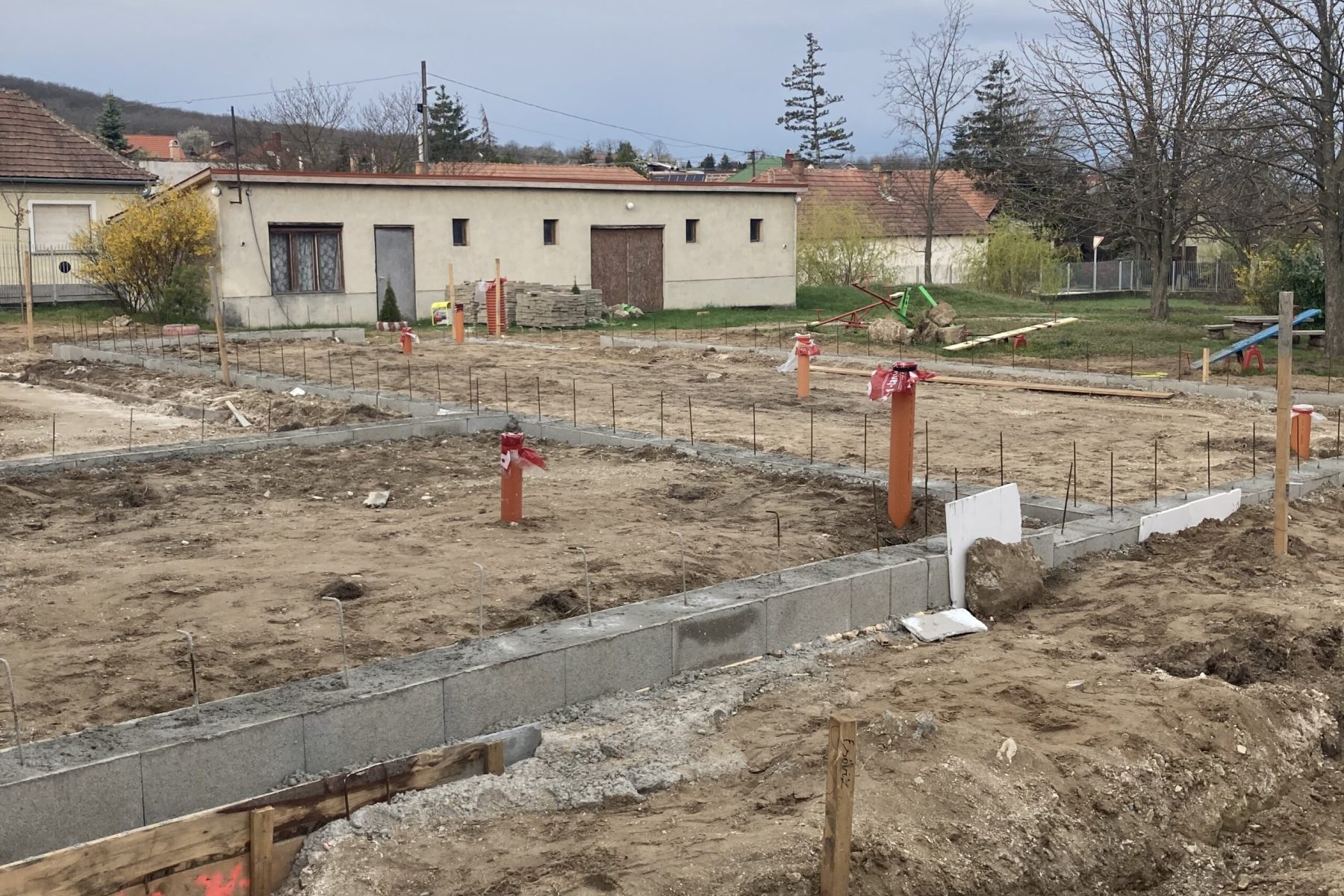

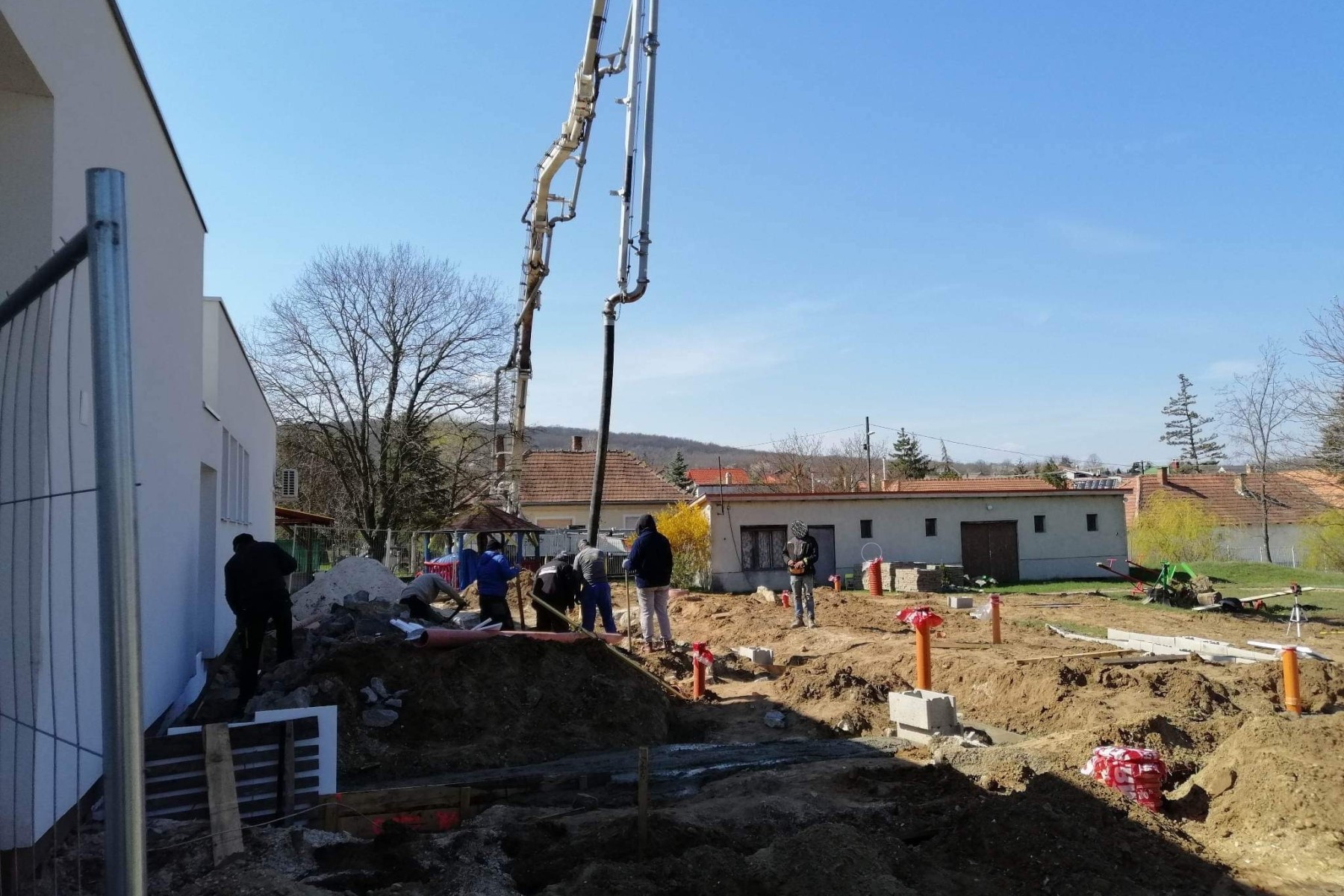

2. A közbeszerzési eljárás lefolytatását követően 2023 februárjában az Önkormányzat aláírta a PELAPROJECT Kft.-vel a bölcsődebővítés kivitelezésére vonatkozó vállalkozási szerződést.
3. Az Önkormányzat 2023. március 1-jén tartotta a projekt ünnepélyes nyitó rendezvényét.

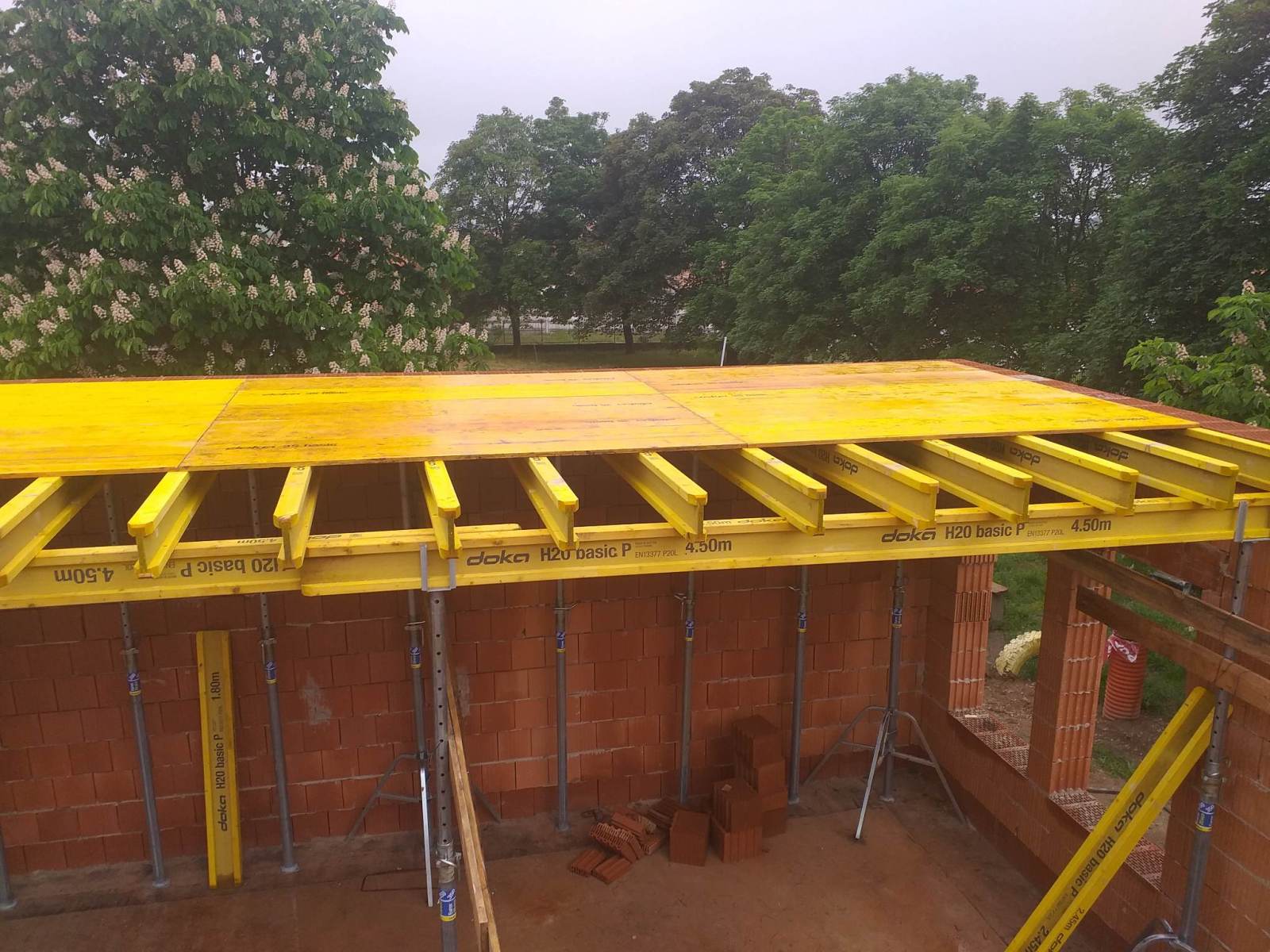

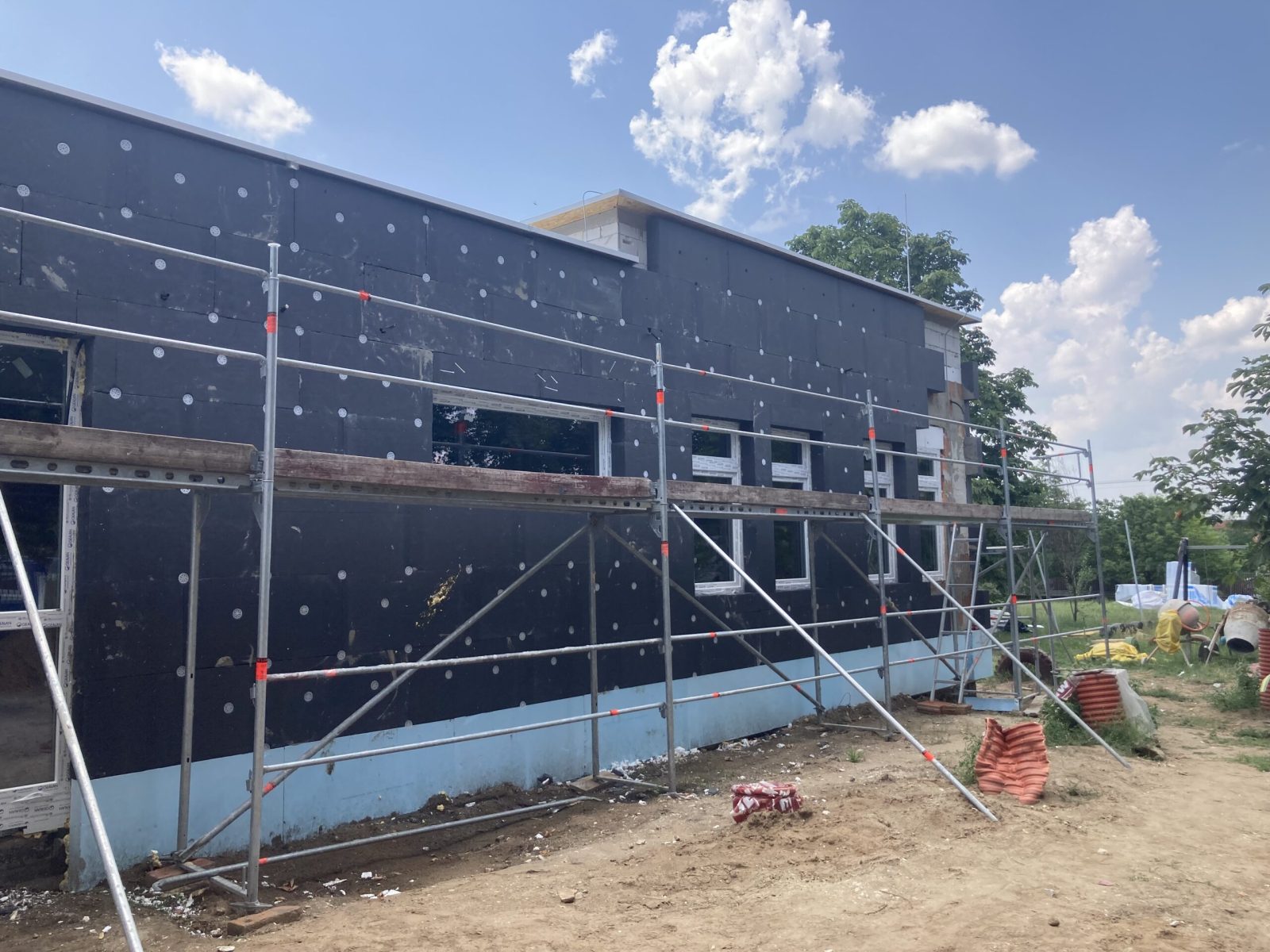

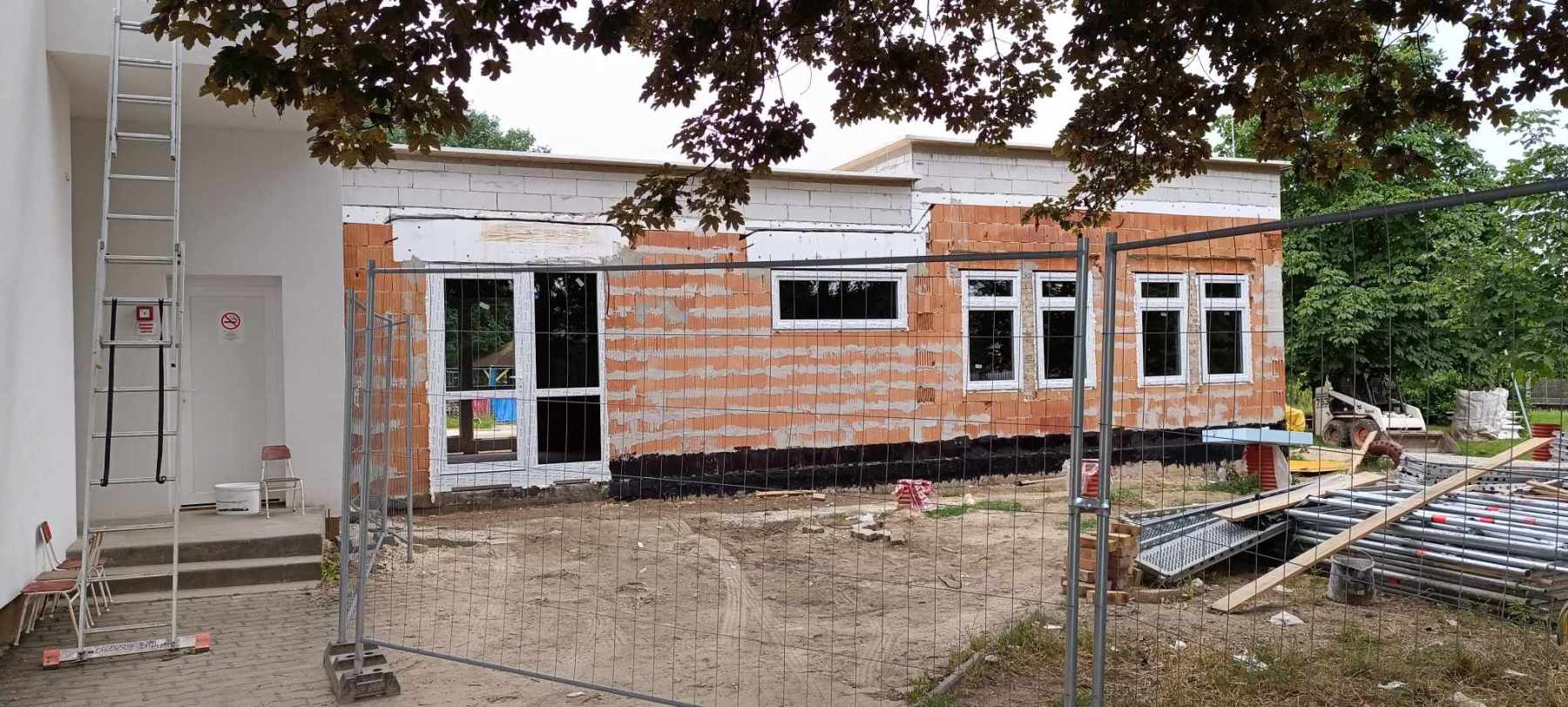

4. 2023 augusztusában a kivitelezés elérte az 50%-os készültséget.

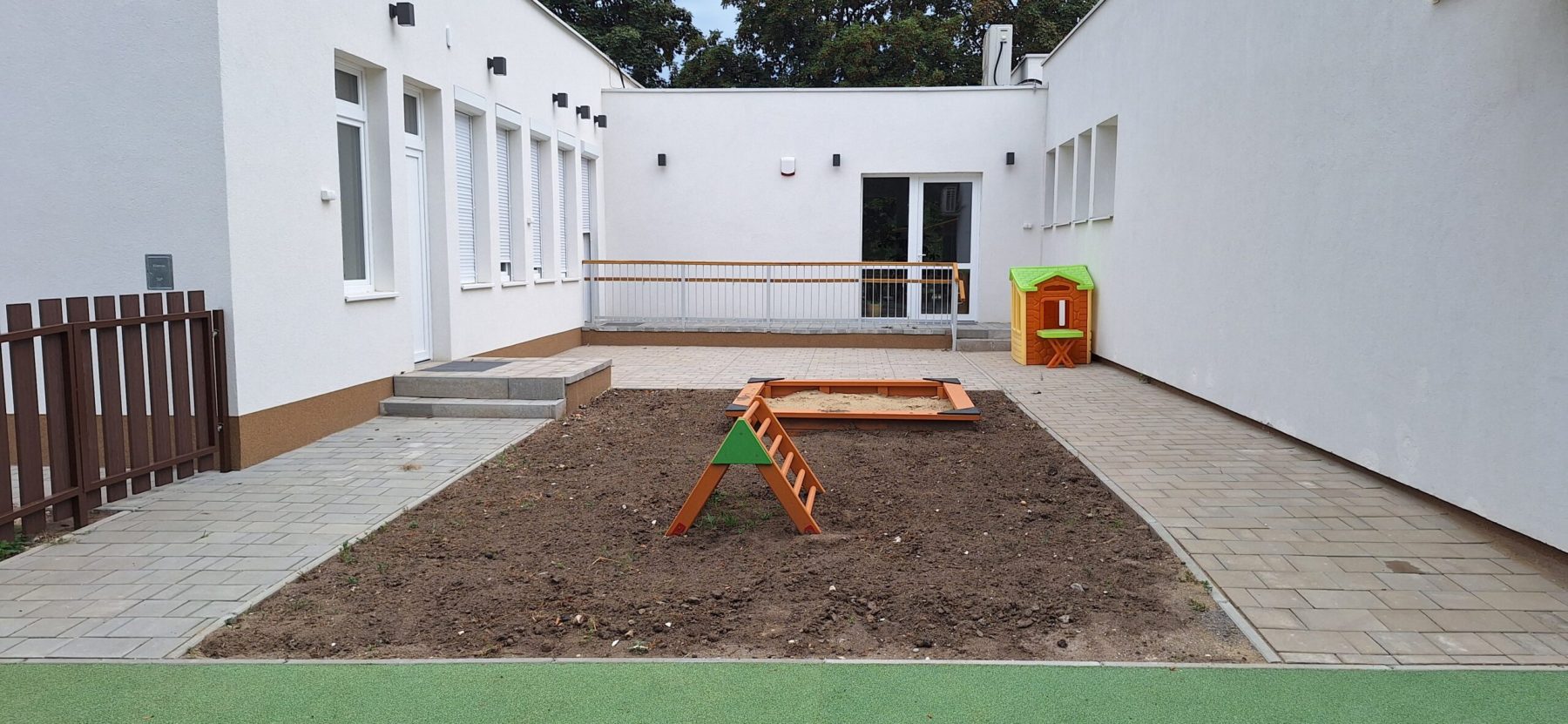

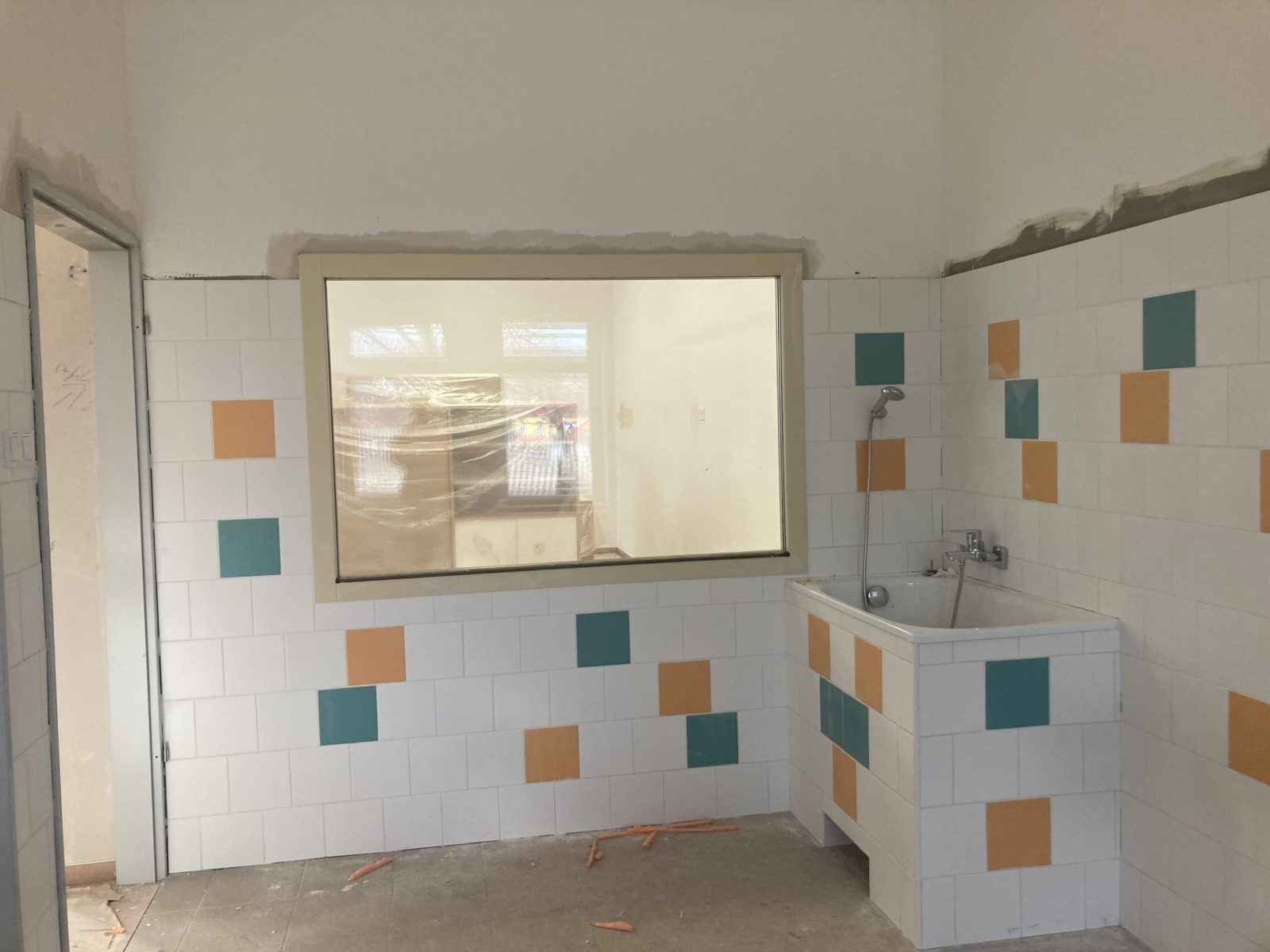

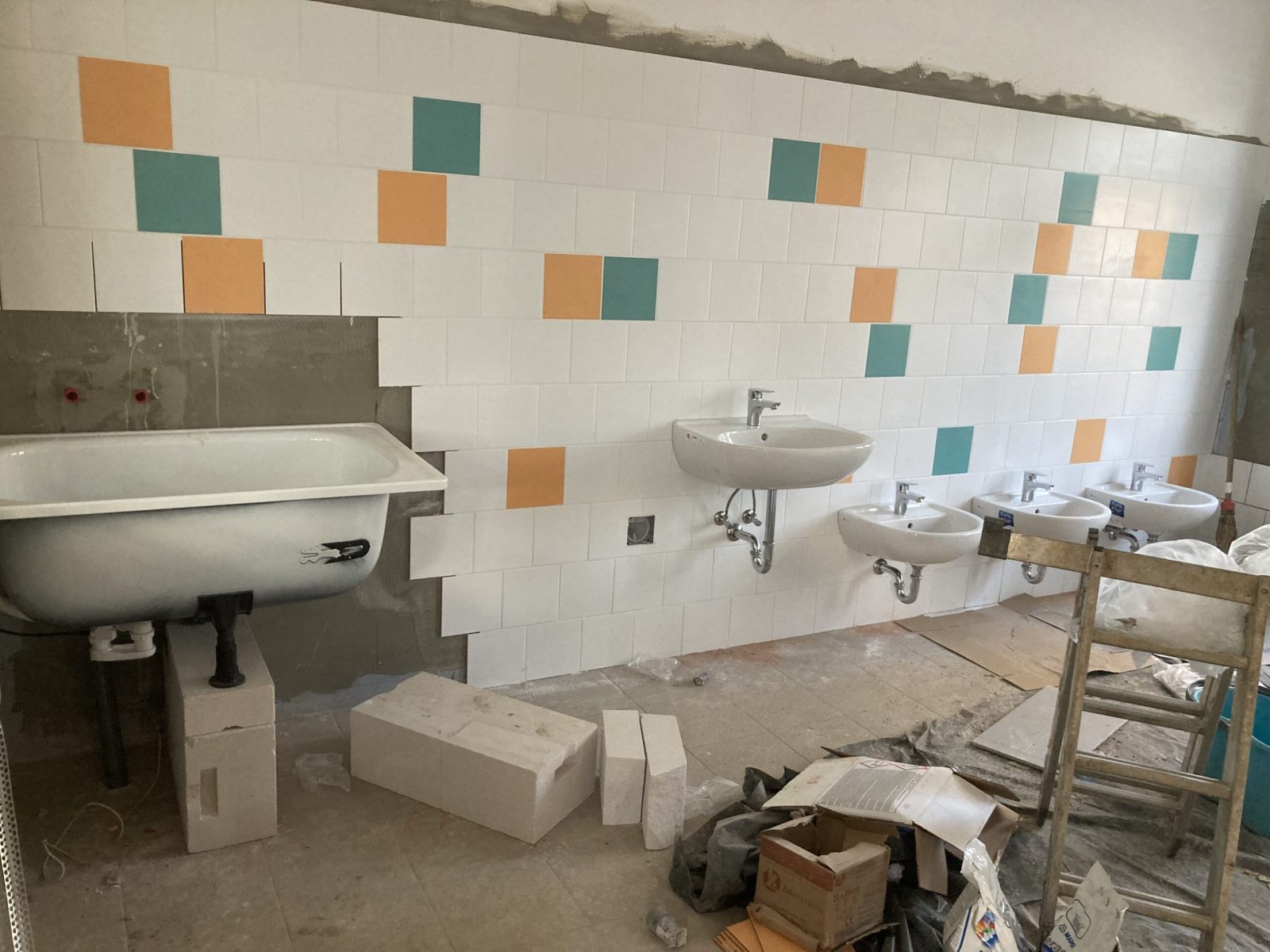

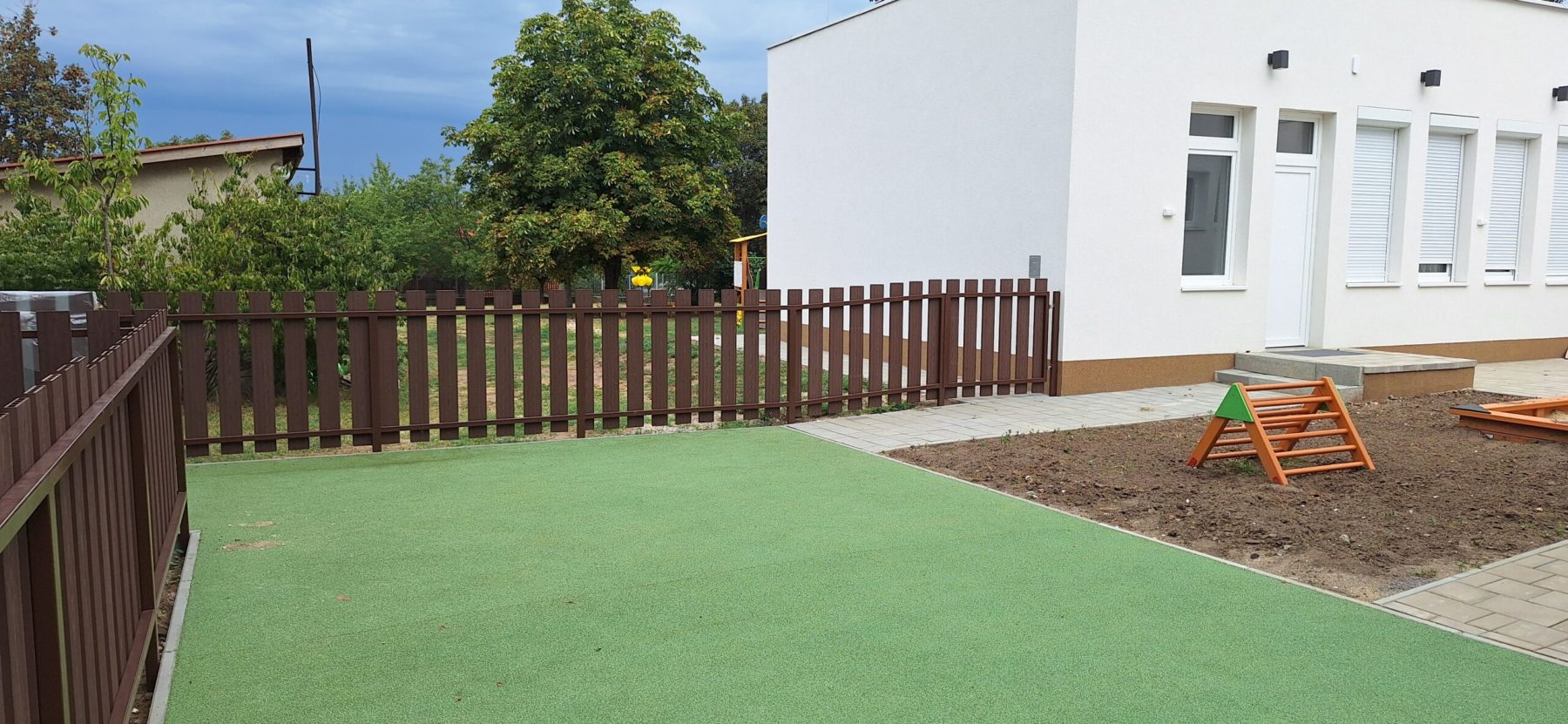

5. 2024 februárjában elkészült az új bölcsődei szárny, március 1-jén lezárult a műszaki átadásátvételi eljárás.
6. Az intézmény az engedélyek megszerzését követően, 2024. szeptember 2.-tól várja a kicsiket az új csoportban.
